沒有廢話全色肉的黃文:RPA項目因涉及到流程開發等內容,區別于傳統的IT項目建設,更像是一個開發形式的項目。它自帶衍生出的多方對接、需求溝通、周期拉長等特性,這使它擁有了更多的項目流程控制環節。此文根據藝賽旗項目實施人員在RPA項目中的實施交付經驗整理,為大家系統梳理出RPA項目整體架構與項目過程中涉及到的需注意的事宜,希望能為大家在RPA實施過程中帶來一點寶貴經驗。本文針對RPA項目的準備階段、實施階段、注意事項三部分進行梳理探討,今天先為大家呈現第一道大菜——RPA項目準備階段。

一、項目計劃
RPA項目大體從兩部分組成
1、需求流程的開發;
2、RPA平臺的部署。
項目準備階段的項目進度計劃也主要圍繞這兩個大綱進行設計。
二、流程開發

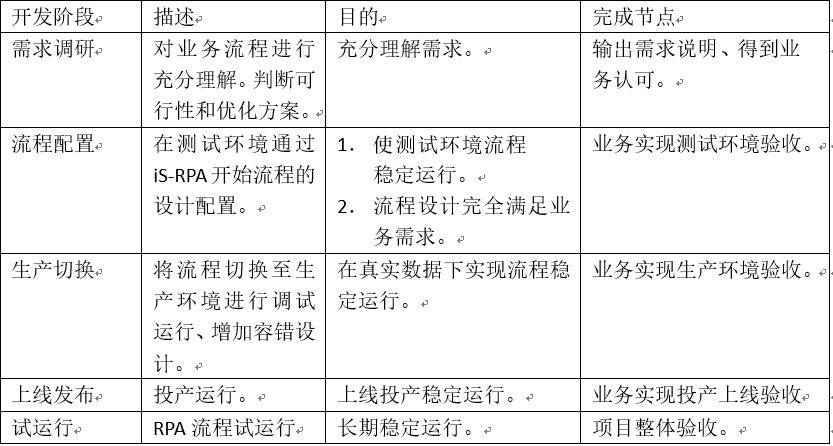

建議流程開發的階段分為以下四個:

注意:充分評估用戶提供的測試環境和生產環境的一致程度,判斷切換生產環節所需時間。
三、平臺部署
RPA項目通常是由業務部門或運管部門進行統籌建設。和傳統IT建設直接對接IT 部門有明顯的區別。不排除會出現要求更嚴格,支持力度不充分的情況。
注意:對于新建項目,IT 部門通常有評審要求,應該提前評估準備需二次開發內容。
四、人員安排
對于較多體量流程的RPA項目。建議流程開發和平臺部署并行實施。所以也需由不同的人支持。
注意:針對個別的廠商或者部分用戶要求。一個流程的實施需要流程開發工程師和業務顧問兩個角色參與。雖說在用戶看來觀感會更好,但我覺得會有以下弊端影響實施:
1.業務顧問的轉述無法讓實施人員完全理解需求;
2.出現反復溝通情況,溝通成本較大;
3.負責驗證和修正測試中發現的問題,據開發過程中的體驗對產品提出改進建議。
所以我還是建議實施人員必須同時承擔起業務顧問的角色。雖說對個人能力要求較高,但作為RPA工程師,在實施項目過程中針對RPA項目需擁有的能力,例如:溝通能力、理解能力、邏輯梳理能力、流程優化的建議能力對個人的提升也是極大的。

五、架構設計

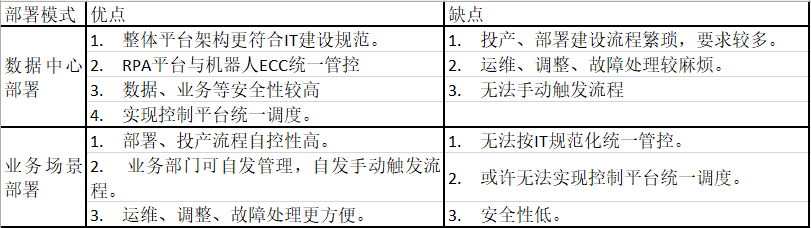

整體RPA項目系統架構的設計在準備階段是至關重要的。這將影響到后續的實施、上線、投產等諸多細節內容。需務必與用戶充分溝通后再做好決策。RPA平臺主要分為 RPA 控制平臺與 沒有廢話全色肉的黃文:RPA機器人兩部分。其中RPA控制平臺是在 ECC 部署,而RPA機器人分為數據中心部署和業務場景部署兩種形式。在此列出兩種模式的優劣。對于少量RPA需求項目(不考慮后期大量擴容),建議采用業務場景部署模式。輕量化整體項目資源投入。對于較多RPA需求的項目,建議以數據中心模式部署。實現統一的管控和調度。且業務流程畢竟涉及到客戶敏感信息。有更高的安全要求。
